大船集團舾裝公司聚焦產品價值創造鏈條,?叵碌拦ば蛐枨

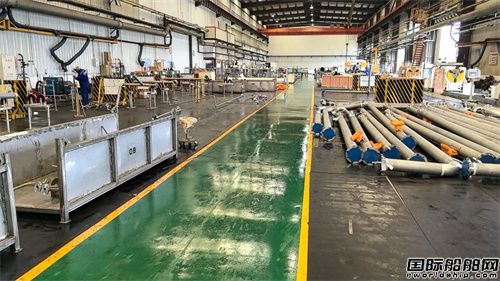

2024年上半年,大船集團舾裝公司充分發揮生產服務支撐職能作用,重點圍繞17.5萬立方米LNG運輸船首制船低溫管單元制作、透氣桅制作、FPSO-10項目任務目標,優化現場布局,嚴格控制成本,提升配套能力和生產效率,為大連造船生產提速做好舾裝件供應。
堅持價值創造 開展現場支援式質量工作
大船集團舾裝公司圍繞產品價值創造鏈條,倡導以現場工位為中心,開展走動式管理,由“指令型管理”向“現場支援式管理”轉變。面對船舶管件、鐵舾裝件種類復雜、數量多、產業鏈長、專業多等特點,開展穿透式管理。針對重點產品工序,梳理完善從施工標準、技術原理、設備操作、生產準備等方面的系統性闡述,編制表面處理手冊、PE施工手冊、不銹鋼質量控制點、管子一次干好微視頻、涂裝質量宣傳冊等,提高配套供應鏈的專業水平。
根據生產要求,大船集團舾裝公司以“有效內控、檢驗優化、加快節拍、提高效率”為主題開展管理推進。一方面,優化增加船東船檢報驗時間,其中管子外觀報驗每周約1050根,強度試驗每周約900根,7月份對比6月份,效率分別提高23%、50%。另一方面,通過質量巡檢APP、VR遠程檢驗等手段,對內建立大數據,證明產品過程受控、質量可靠;通過有效內控,取信船東,對外壓縮ITP報驗項,優化新開工船舶報驗項目,實現對相關區域III級管的外觀、強度試驗免檢內控,提高生產效率。
提前布局 ?谾PSO-10項目生產節點
結合FPSO-10項目生產節點,提前做好生產布局、產能策劃和生產儲備。一是524個分段舾裝件配齊率達95%以上,分段管子配齊率達90%以上,保證分段制造部舾裝件需求,創造了FPSO項目分段舾裝率的新紀錄。二是提前2個月完成FPSO-10項目機艙內底單元生產組織及配送,整個內底單元施工僅用10天,舾裝完整性達95%以上,施工效率提升約50%。三是甲板單元按照需求節點納期組織趕工,?叵碌拦ば蛐枨。四是合理編制模塊支墩小日程施工計劃,截至目前96組結構已完工81組,配送完成78組。
周密策劃確保LNG運輸船首制船 低溫管單元、透氣桅按期交付

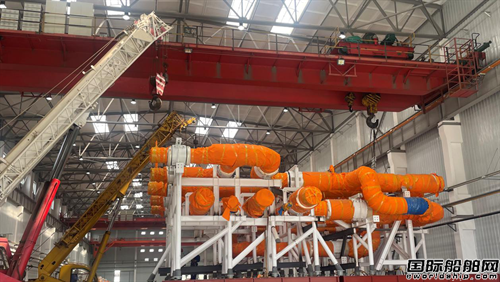

開工前,大船集團舾裝公司組織人員到江浙滬一帶進行調研,積累經驗。選派工藝骨干與研究院共同開展低溫管單元、透氣桅設計工作,提高工作效率。在正式施工前,組建以國營高級技術工人為班底的專業化施工團隊,編制下發施工文件,指導現場施工。施工過程中,管理人員深入現場,積極協調組織現場趕工、問題處理。通過有效推進,自主攻克現場裝配和焊接等各項技術難點,研制各類吊運、充氬、整形、單元支撐及輔助工裝達4524件,順利完成20組低溫管單元和4組透氣桅的配送任務,低溫管一次探傷合格率獲得船東一致好評。
