“福船三峽”號順利完成首節塔筒吊裝
7月18日凌晨,興化灣海上風電一期Y1機位風機底節塔筒順利吊裝到位,這標志著“福船三峽”號海上風電一體化作業平臺正式開始海上風電施工,興化灣海上風電一期項目風機安裝拉開序幕。

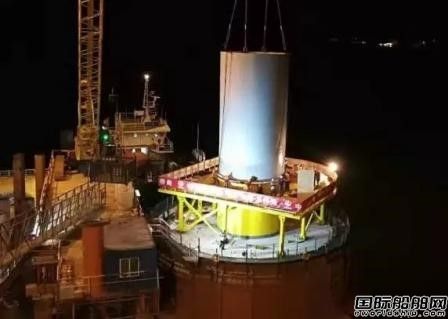

為確保首節塔筒成功吊裝,“福船三峽”號提前一天開始頂升、預壓等準備工作。當日凌晨,在各班組人員精誠協作下,“福船三峽”主吊機從“錦弘旭日”號貨輪甲板上吊起底節塔筒,準確地落在Y1機位風機底座上,施工人員立即進行緊固、安裝,3個半小時即完成底節塔筒安裝作業。
興化灣海上風電場位于福建省福清市興化灣北部,一期樣機試驗風場安裝風機14臺,選用8家國內外主流風機廠商的大功率風電機組,裝機規模80兆瓦,計劃今年底并網發電。隨著“福船三峽”號正式投入使用,興化灣海上風電場建設也將進入高潮。
